Obra entregue · agosto de 2026

Recuperação de piso com operação 24 h em armazém de Santos

Armazém alfandegado de 4.500 m² em Santos (SP), com operação 24 horas. O piso foi recuperado sem parar a casa: equipes de dia e de noite, em revezamento, do começo ao fim.

  • LocalSantos, SP
  • Área4.500 m²
  • Lábio polimérico860 m
  • Trincascerca de 250 m
  • Calda injetadamais de 11 m³
  • Regimeoperação 24 h

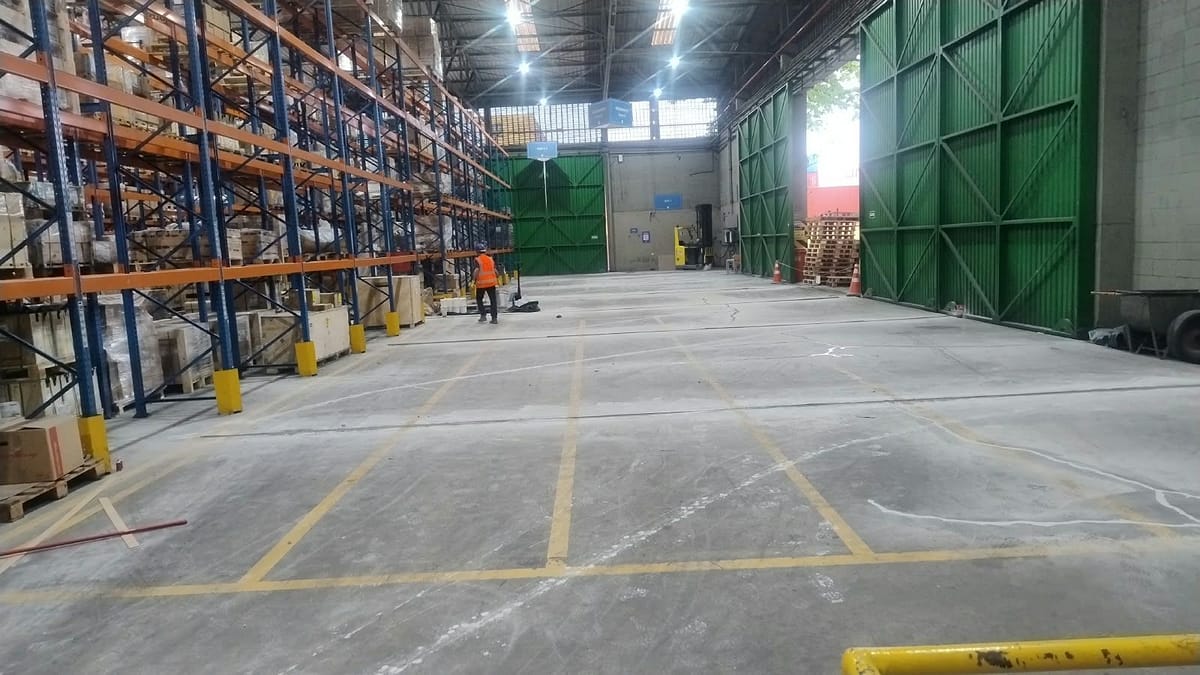

Armazém com estruturas porta-paletes carregadas e piso de concreto em recuperação, com a frente de trabalho ao fundo
O armazém durante a obra: porta-paletes carregados de um lado, a frente de trabalho ao fundo. Foto da equipe Reflex.

O desafio: o armazém não fecha

Em um armazém alfandegado, a carga entra e sai a qualquer hora. Não existe janela de parada, fim de semana livre nem corredor que possa ficar interditado por dias. O piso, porém, tinha três problemas ao mesmo tempo: juntas com a borda quebrada, trincas atravessando placas e placas sem apoio, que balançavam sob a empilhadeira.

A obra precisava caber dentro da operação, e não o contrário.

A obra em números

  • 4.500 m² de armazém, com porta-paletes carregados.
  • 860 metros de lábio polimérico nas juntas.
  • Cerca de 250 metros de trincas abertas e tratadas.
  • Mais de 300 sacos de cimento em calda injetada sob as placas, em relação água/cimento de 0,6: mais de 11 m³ de calda, ou mais de 11 mil litros.
  • 24 horas por dia, com equipes de dia e de noite, sem interromper a operação do cliente.

Como foi executada

  1. Equipes em revezamento. Uma equipe de dia e outra de noite, para a obra avançar sem depender de janela de parada.
  2. Um trecho por vez. Cada corredor era isolado, trabalhado e devolvido à operação antes de abrir o seguinte.
  3. Apoio das placas. A calda de cimento foi injetada por furos no piso para preencher os vazios sob a laje.

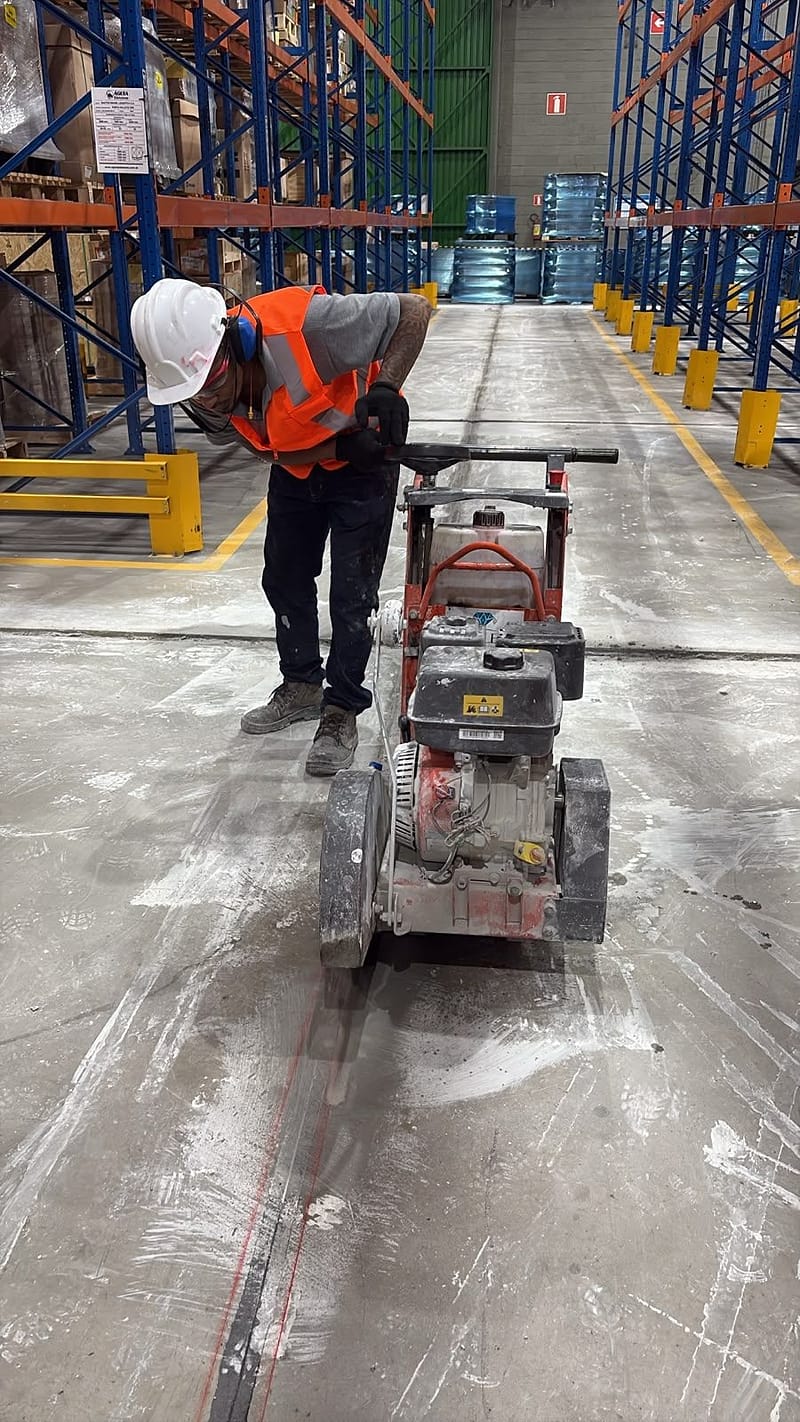

  4. Juntas e trincas. Bordas cortadas com serra até o concreto são, reconstituídas com argamassa polimérica e acabadas no nível do piso.

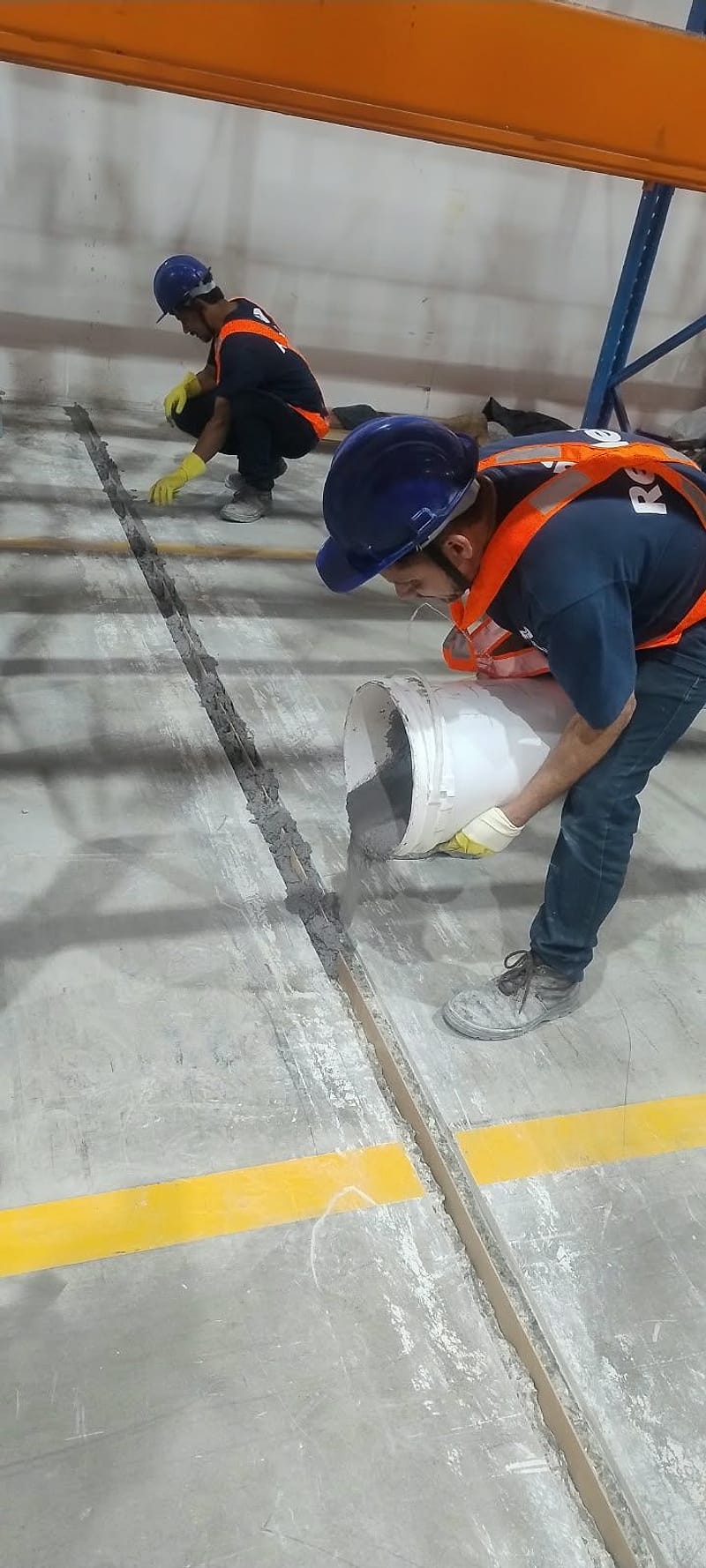

Dois profissionais de capacete e colete trabalham em uma junta aberta do piso, um deles vertendo o material, em armazém com porta-paletes
Aplicação do material na junta já aberta e limpa, com outro profissional preparando o trecho seguinte.

O resultado

Juntas e trincas fechadas no nível do piso, placas injetadas com o apoio de volta e nenhum dia de operação perdido. As fotos foram feitas pela equipe em campo, sem montagem e sem renderização.

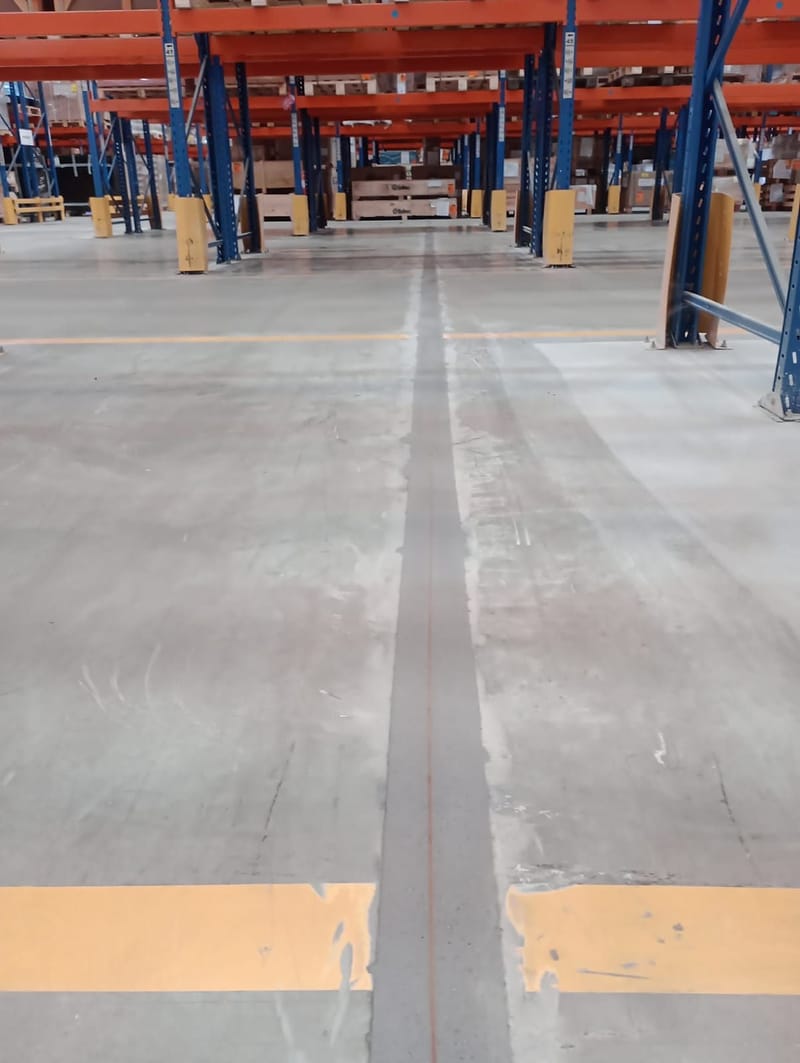

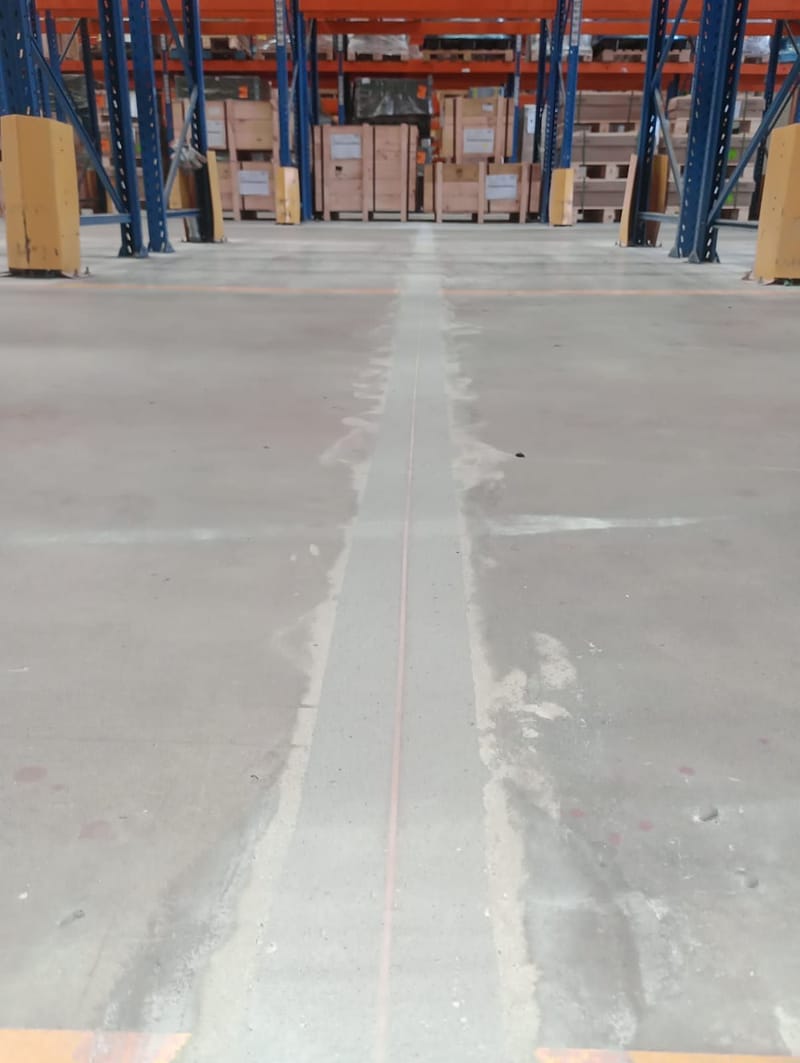

Junta de piso recuperada ao longo de um corredor de porta-paletes, cruzando uma faixa amarela de demarcação Junta de piso recuperada em armazém, vista ao longo do corredor em direção às estruturas porta-paletes Operador de capacete e colete conduz a serra de disco no corte de uma junta de piso em armazém com porta-paletes Armazém com estruturas porta-paletes carregadas e piso de concreto em recuperação, com a frente de trabalho ao fundo

Perguntas sobre esta obra

Dá para recuperar o piso com o armazém operando 24 horas?

Sim. Neste armazém alfandegado de Santos a operação não parou em nenhum momento. A Reflex trabalhou com equipes de dia e de noite, em revezamento, isolando um trecho de cada vez e devolvendo o corredor assim que o material curava.

Quanto de calda de cimento vai sob um piso com placas ocas?

Depende do vazio sob cada placa, e só a injeção mostra. Nesta obra, em 4.500 m² de armazém, foram mais de 300 sacos de cimento em relação água/cimento de 0,6, o que dá mais de 11 m³ de calda, ou mais de 11 mil litros, sob as placas.

Quantos metros de junta e de trinca foram tratados?

Foram 860 metros de lábio polimérico nas juntas e cerca de 250 metros de trincas tratadas.

Mande uma foto do piso. O diagnóstico é por nossa conta.

Pelo WhatsApp, um engenheiro devolve o diagnóstico preliminar. Na visita, avalia substrato, juntas, base, planicidade e regime de operação e entrega o memorial com a intervenção indicada e o plano por setores.
