Obra concluída · setembro e outubro de 2026

Juntas e revestimento cinza na frente da loja: Portal das Embalagens, Jandira

Estacionamento frontal e calçada com juntas abertas e piso escurecido. Juntas tratadas e revestimento cinza em 6 noites, com a loja atendendo de dia.

  • ClientePortal das Embalagens
  • LocalJandira/SP
  • Períodosetembro e outubro de 2026
  • Duração6 noites
  • Turnonoturno
  • Operaçãoloja atendendo normalmente durante o dia
  • 6noites de trabalho
  • 3profissionais por noite
  • 2frentes: juntas e revestimento
  • 0dias com a entrada fechada

Frente da loja com o revestimento cinza aplicado e a área isolada por fita zebrada
Estacionamento frontal de loja com placas de concreto escurecidas e juntas abertas, isolado por corrente à noite
AntesDepois
Arraste para comparar. Antes: Estacionamento com as juntas abertas, antes do revestimento. Depois: Frente da loja com o revestimento aplicado.

O problema

A frente da loja, com estacionamento e calçada, tinha juntas abertas entre as placas, bordas soltas e um piso escurecido, a primeira coisa que o cliente vê ao chegar.

Fechar a entrada durante o dia não era opção.

A solução

  1. Preparo das juntas. Abertura e limpeza das juntas entre as placas do estacionamento, com retirada do material solto das bordas.
  2. Revestimento cinza. Aplicação do revestimento sobre o estacionamento frontal e a calçada, contornando a tampa de inspeção e o meio-fio.
  3. Trabalho noturno e isolamento. Todo o serviço depois do expediente, com a área isolada por corrente e fita zebrada até a liberação.

O que o cliente recebeu

  • Frente da loja uniforme, com as juntas tratadas.
  • Entrada dos clientes aberta todos os dias da obra.
  • Relatório de entrega com as fotos de cada noite.

A obra em fotos

Fotos feitas pela equipe Reflex em campo, sem montagem. Toque em uma foto para ampliar.

Antes 1 foto

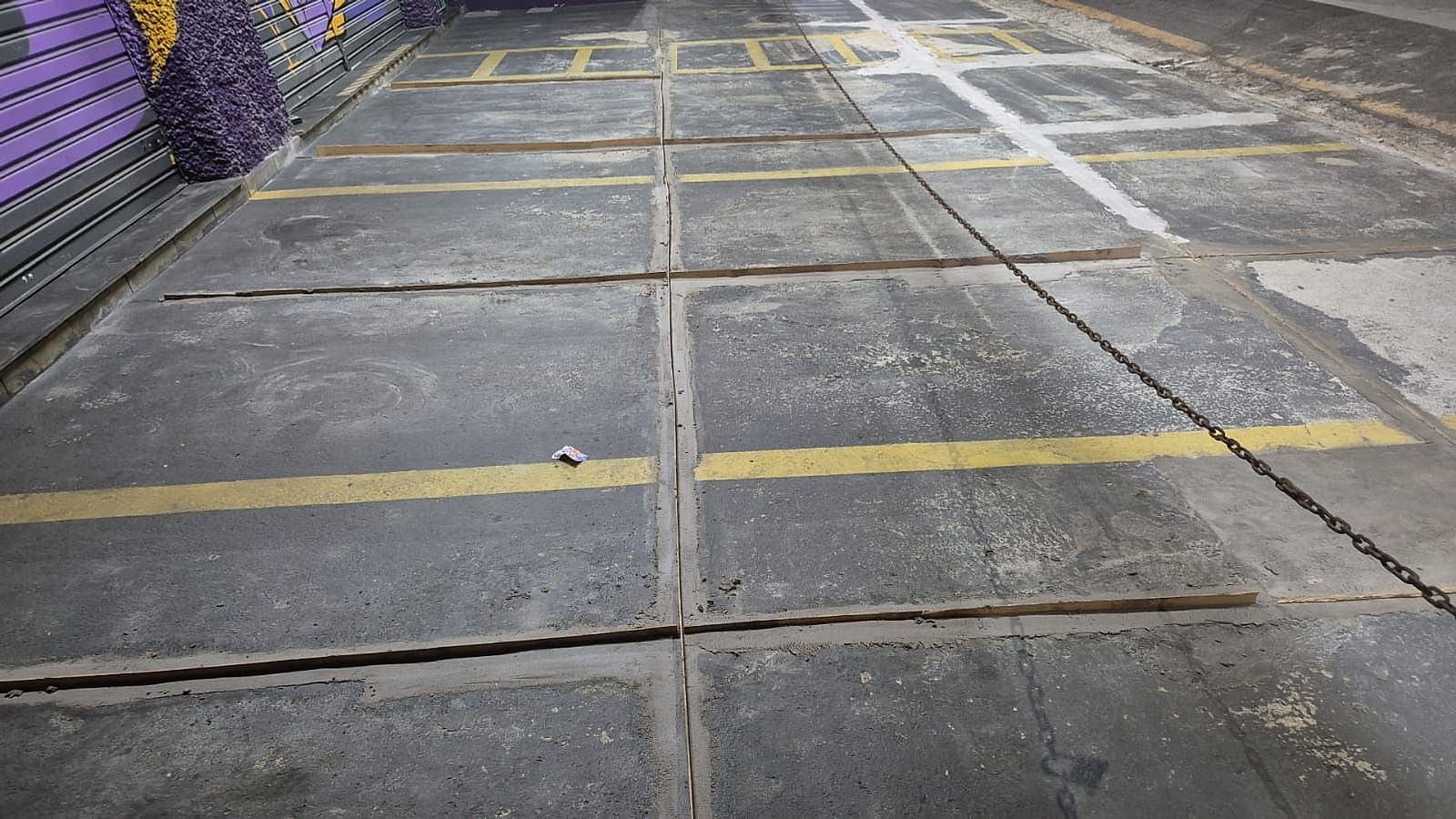

  • Estacionamento frontal de loja com placas de concreto escurecidas e juntas abertas, isolado por corrente à noite
    Estacionamento com as juntas abertas, antes do revestimento.

Durante 3 fotos

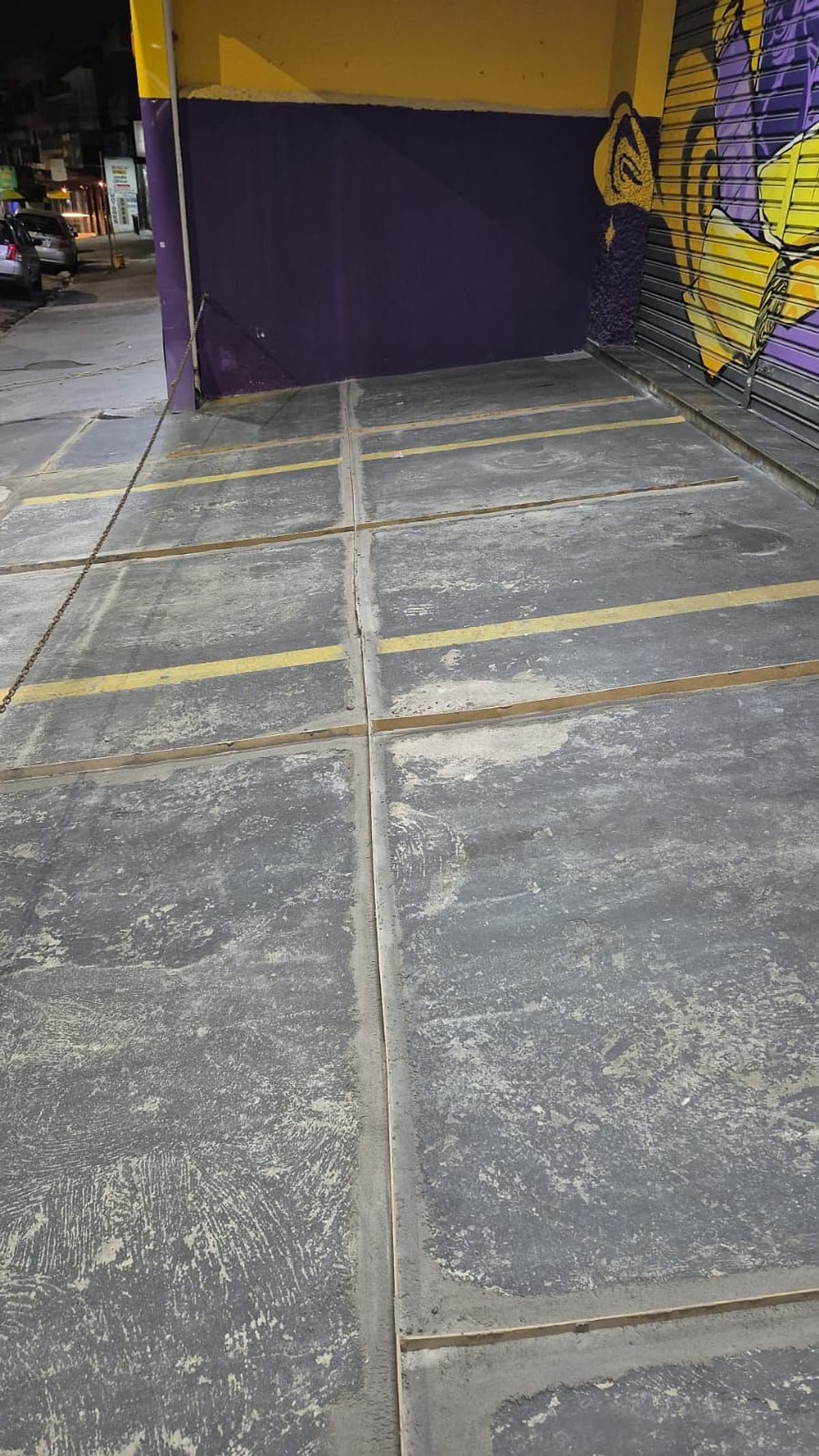

  • Juntas preparadas ao longo das vagas do estacionamento frontal, à noite
    Juntas preparadas ao longo das vagas.

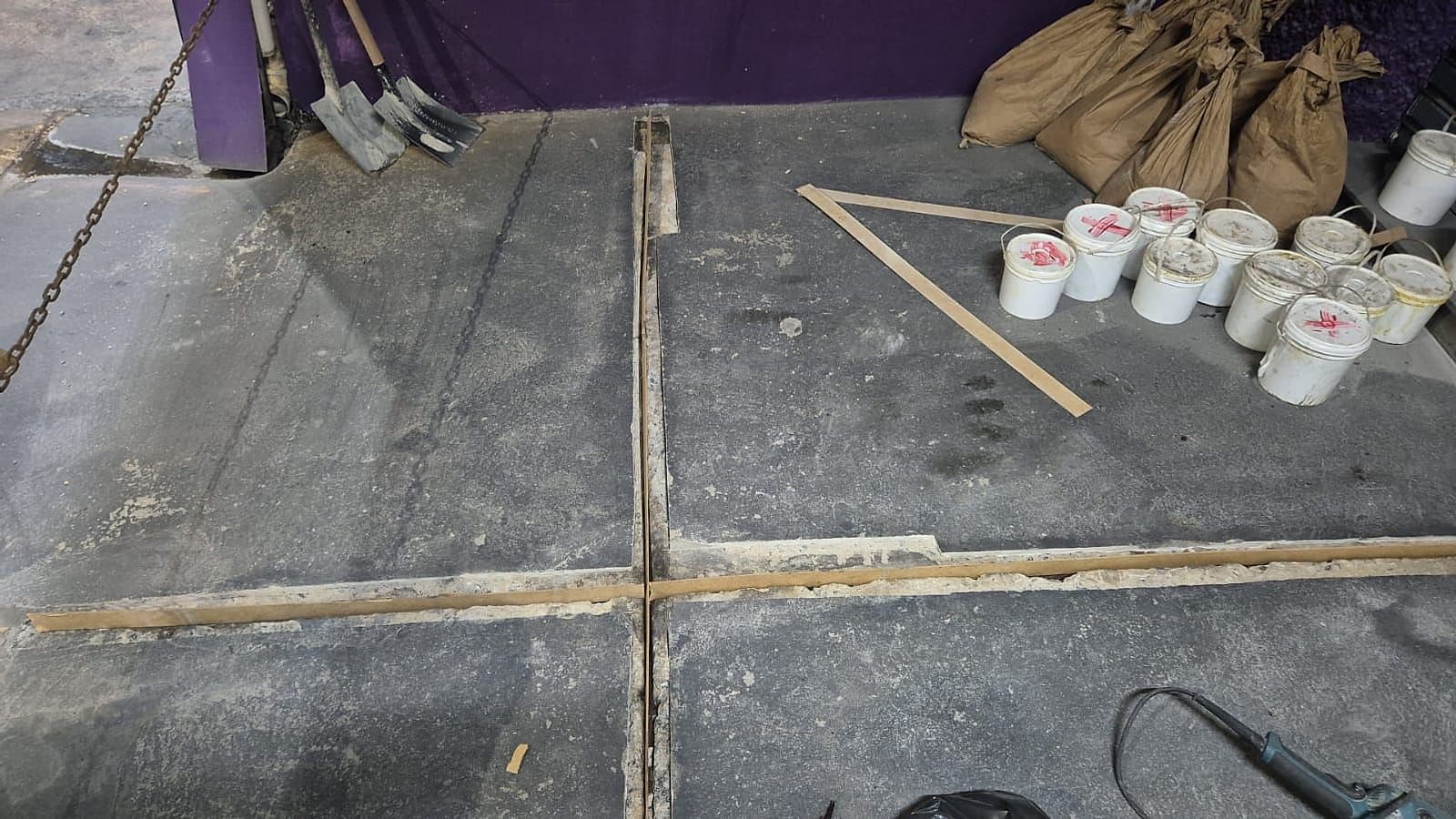

  • Cruzamento de juntas com as bordas limpas e baldes de material ao lado, junto à fachada da loja
    Cruzamento de juntas junto à fachada, com o material da obra ao lado.

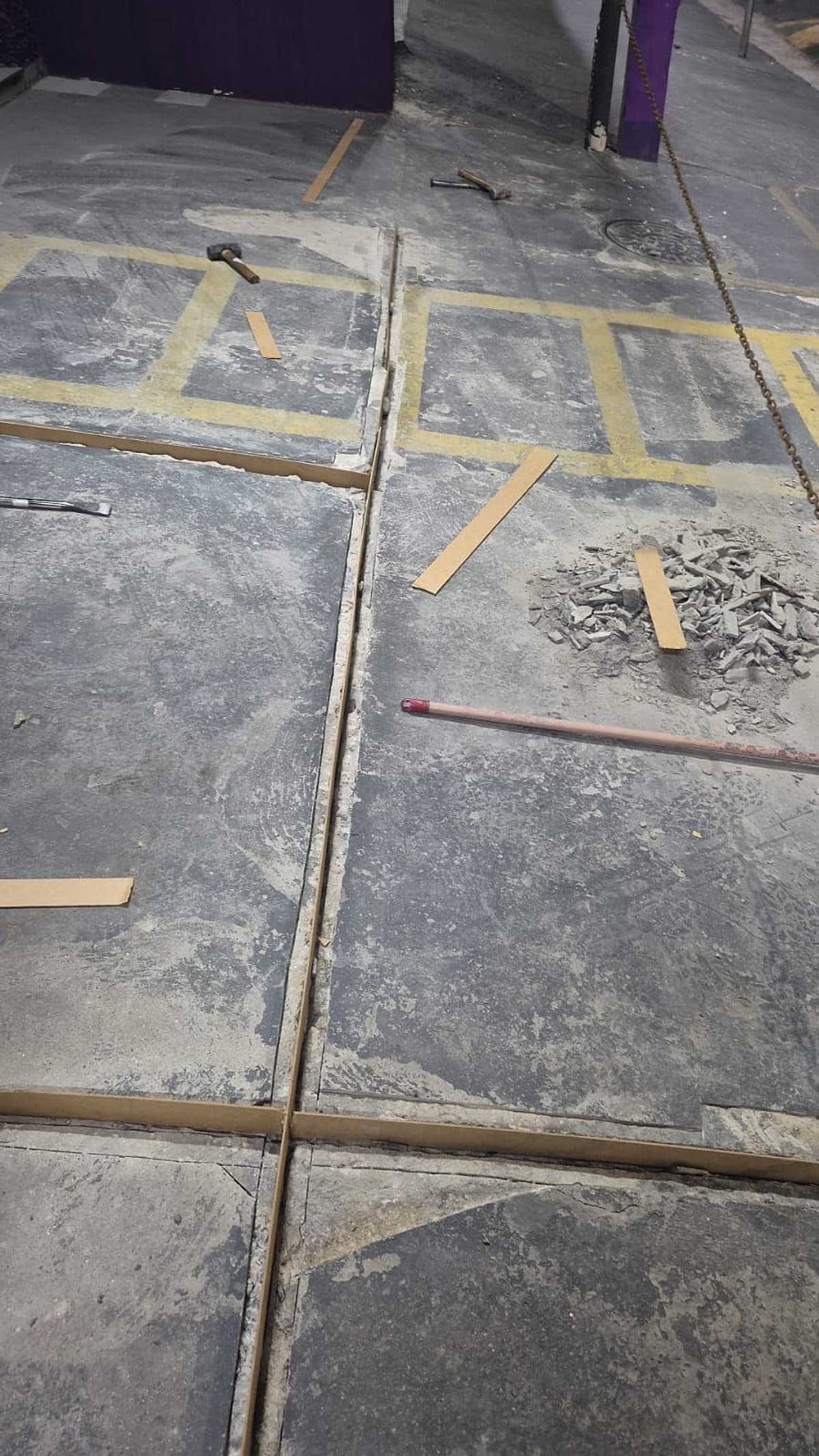

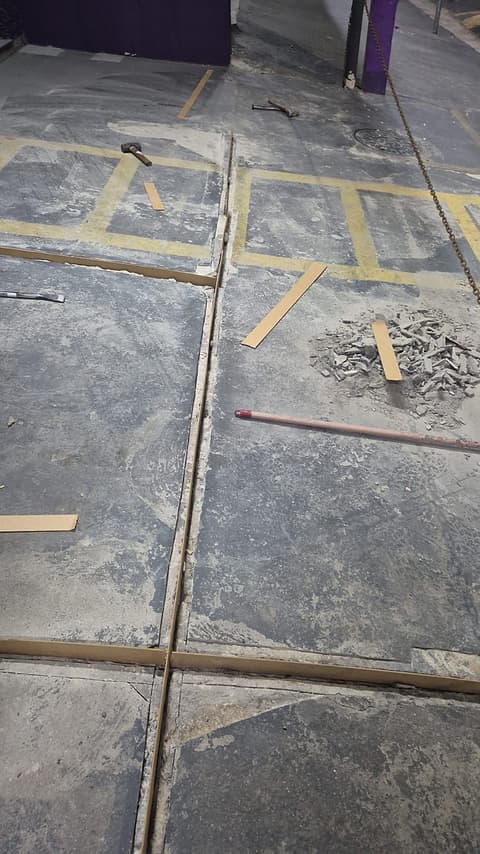

  • Junta aberta com o material solto retirado das bordas, no piso do estacionamento
    Junta aberta, com o material solto retirado.

Depois 2 fotos

  • Frente da loja com o revestimento cinza aplicado e a área isolada por fita zebrada
    Frente da loja com o revestimento aplicado.

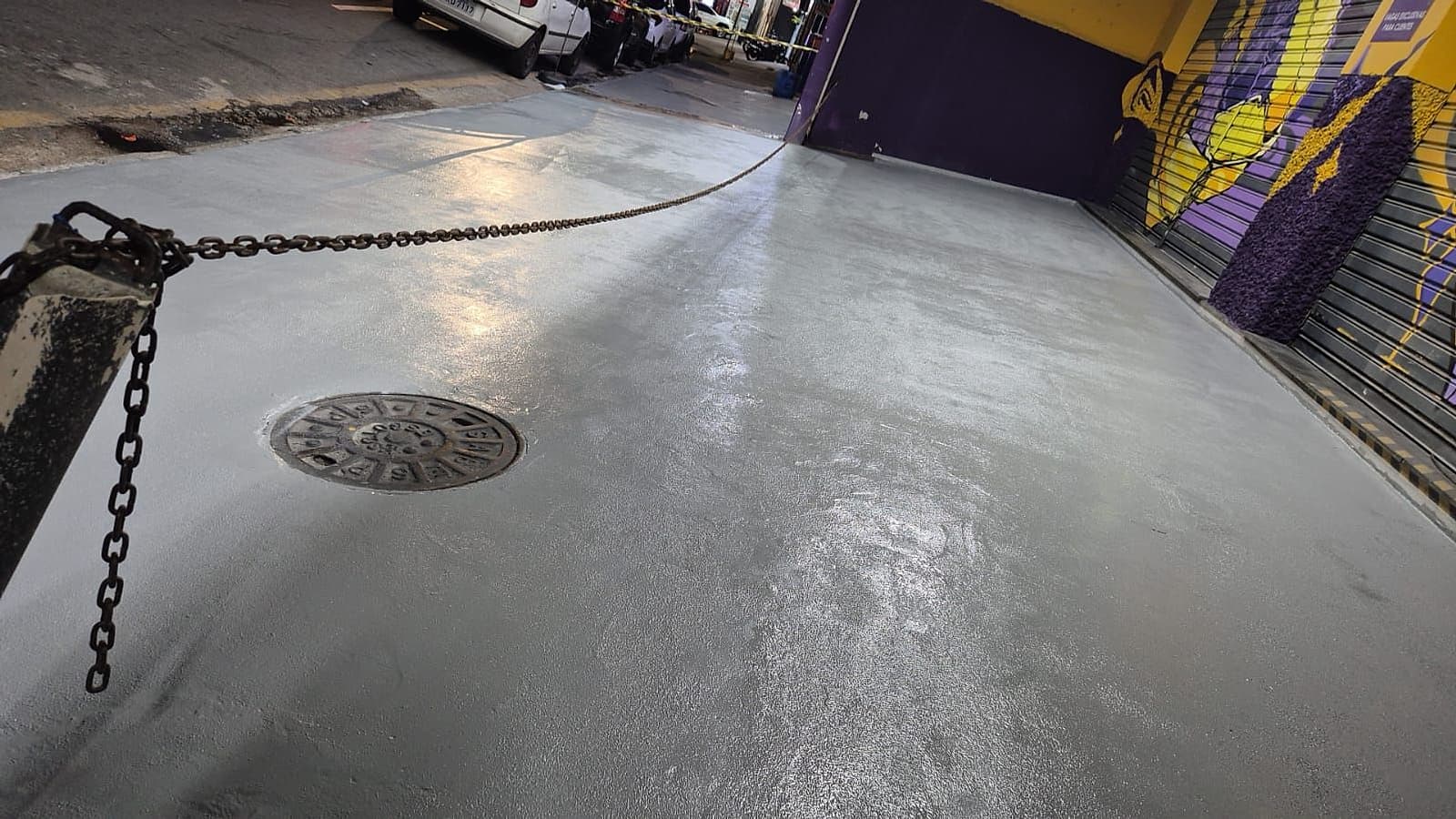

  • Revestimento cinza na entrada da loja contornando a tampa de inspeção, com corrente de isolamento
    Revestimento na entrada, contornando a tampa de inspeção.
